Page 137 - 2025年第56卷第8期
P. 137
5 工程应用
5.1 工程概况 研究依托四川省中部地区某航电枢纽工程,其位于四川岷江干流下游河段,是岷江下
游河段(乐山—宜宾)航电规划 4 个航电梯级中的最末一级。航电枢纽总库容约 3.24 亿 m³,装机容量为
480 MW,为河床式电站,闸坝式挡水建筑物,Ⅲ级船闸通航 1000 t 级船舶,常态混凝土约使用 69.27
万 m³。由于航电工程水工建筑物种类多,运输系统相对普通水利水电工程更为复杂,使得本工程开展
水平运输多目标调度优化更具有迫切性与特别意义。
本工程施工方式为左右岸两岸平行施工,拥有两岸各自完整的运输系统,其中包括拌合楼、骨料
点、渣料点(左岸)、施工点、运输车停车区五类核心点位。由于本工程右岸渣料通过循环利用的方式
处理,故而右岸不设置渣场。为使研究更具有普遍性和多样性,选取左岸运输系统作为研究对象,并
进行其运输系统中包括路径以及核心点位的提取 [29] 。由于本工程主体为重力型闸坝,具有碾压堤坝施
工,兼备两种坝型特点,案例更具有普适性。根据工程总施工布置图提取左岸运输系统结果见图 5。

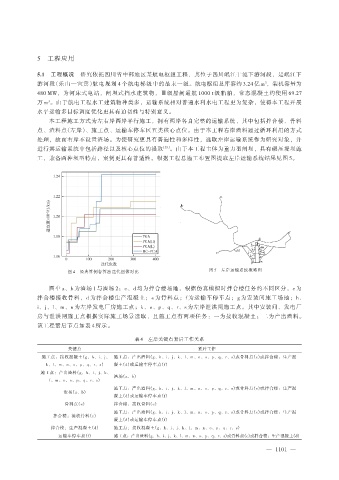

图 4 经典算例各算法迭代图像对比 图 5 左岸运输系统概略图
图中 a、b 为渣场 1 与渣场 2;c、d 均为拌合楼场地,根据仿真模拟时拌合楼任务的不同区分,c 为
拌合楼接收骨料,d 为拌合楼生产混凝土;e 为骨料点;f 为运输车停车点;g 为安装间施工场地;h、
i、j、l、m、n 为左岸发电厂房施工点;k、o、p、q、r、s 为左岸泄洪闸施工点。其中安装间、发电厂
房与泄洪闸施工点根据实际施工场景选取,且施工点有两项任务:一为接收混凝土;二为产出渣料。
该工程紧后节点如表 4 所示。
表 4 左岸关键点紧后工作关系
关键点 紧后工作
施工点:接收混凝土(g、h、i、j、 施工点:产出渣料(g、h、i、j、k、l、m、n、o、p、q、r、s)或骨料点(e)或拌合楼:生产混
k、l、m、n、o、p、q、r、s) 凝土(d)或运输车停车点(f)
施工点:产出渣料(g、h、i、j、k、
渣场(a、b)
l、m、n、o、p、q、r、s)
施工点:产出渣料(g、h、i、j、k、l、m、n、o、p、q、r、s)或骨料点(e)或拌合楼:生产混
渣场(a、b)
凝土(d)或运输车停车点(f)
骨料点(e) 拌合楼:接收骨料(c)
施工点:产出渣料(g、h、i、j、k、l、m、n、o、p、q、r、s)或骨料点(e)或拌合楼:生产混
拌合楼:接收骨料(c)
凝土(d)或运输车停车点(f)
拌合楼:生产混凝土(d) 施工点:接收混凝土(g、h、i、j、k、l、m、n、o、p、q、r、s)
运输车停车点(f) 施工点:产出渣料(g、h、i、j、k、l、m、n、o、p、q、r、s)或骨料点(e)或拌合楼:生产混凝土(d)
