石坝安全监测技术规范》(SL551—2012),综合大石峡水电站、羊曲水电站、公伯峡水电站等数十
              座包含特殊结构体面板堆石坝的数值分析成果和安全监测设计资料,分析总结了包含安全监测类别
              和项目选择的面板堆 石 坝 特 殊 结 构 体 安 全 监 测 内 容 以 及 不 同 监 测 类 别 的 监 测 测 次,如 表 2和 表 3
              所示。

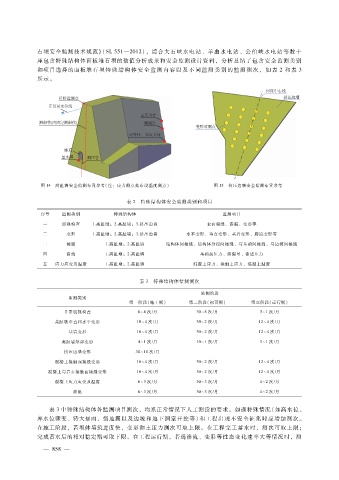

               图 14 高趾墙安全监测布置参考(注:应力测点处布设温度测点)                              图 15 挤压边墙安全监测布置参考


                                             表 2 特殊结构体安全监测类别和项目
               序号      监测类别              特殊结构体                                 监测项目

                一      巡视检查       1.高趾墩;2.高趾墙;3.挤压边墙                      表面裂缝、渗漏、变形等
                二       变形        1.高趾墩;2.高趾墙;3.挤压边墙              水平变形、垂直变形、基岩变形、廊道变形等
                三       接缝            1.高趾墩;2.高趾墙          结构体间接缝、结构体分段间接缝、与基础间接缝、与边坡间接缝
                四       渗流            1.高趾墩;2.高趾墙                      基础扬压力、渗漏量、渗透压力

                五   应力应变及温度           1.高趾墩;2.高趾墙                    混凝土应力、接触土应力、混凝土温度

                                                  表 3 特殊结构体监测测次

                                                                        监测阶段
                         监测类别
                                              第一阶段(施工期)            第二阶段(初蓄期)             第三阶段(运行期)
                        日常巡视检查                   8~4次?月               30~8次?月               3~1次?月
                    高趾墩垂直和水平变形                   10~4次?月              30~2次?月               12~4次?月
                         基岩变形                    10~4次?月              30~2次?月               12~4次?月
                       高趾墙外部变形                   4~1次?月               10~1次?月               3~1次?月

                        挤压边墙变形                   30~10次?月
                    混凝土接触面接缝变形                   10~4次?月              30~2次?月               12~4次?月
                  混凝土与岩石接触面接缝变形                  10~4次?月              30~2次?月               12~4次?月
                    混凝土应力应变及温度                   6~3次?月               30~3次?月               4~2次?月

                           渗流                    6~3次?月               30~3次?月               4~2次?月

                  表 3中特殊结构体各监测项目测次,均系正常情况下人工测读的要求。如遇特殊情况(如高水位、
              库水位骤变、特大暴雨、强地震以及边坡和地下洞室开挖等)和工程出现不安全征兆时应增加测次。
              在施工阶段,若坝体填筑进度快,变形和土压力测次可取上限。在工程完工蓄水时,测次可取上限;
              完成蓄水后的相对稳定期可取下限。在工程运行期,若遇渗流、变形等性态变化速率大等情况时,测
