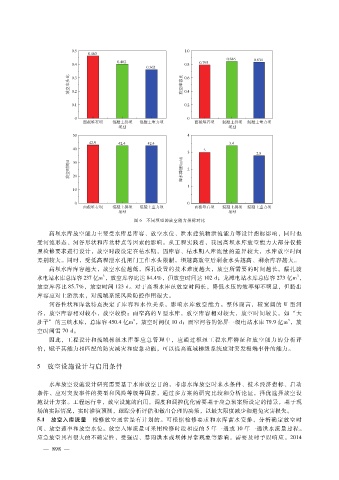

图 6 不同坝型的放空能力指标对比

                  高坝水库放空能力主要受水库总库容、放空水位、泄水建筑物泄流能力等设计指标影响,同时也
              受河流形态、河谷形状和库盆特点等因素的影响。从工程实践看,我国高坝水库放空能力大部分仅按
              照检修要求进行设计,放空时段设定在枯水期,因库容、枯水期入库流量的差异较大,水库放空时间
              差别较大。同时,受低高程泄水孔闸门工作水头限制,坝越高放空后剩余水头越高、剩余库容越大。
                  高坝水库库容越大,放空水位越低,深孔设置的技术难度越大,放空所需要的时间越长。糯扎渡
                                     3
                                                                                                         3
              水电站水库总库容 237亿m,放空库容比达 84.4%,但放空时间达 102d;龙滩电站水库总库容 273亿m ,
              放空库容比 85.7%,放空时间 123d。对于高坝水库虽放空时间长,降低水压的效率却不明显,但腾出
              库容应对上游洪水,对流域系统风险防控作用很大。
                  河谷性状和库盆特点决定了库容和水位关系,影响水库放空能力。整体而言,较宽阔的 U型河
              谷,放空库容相对较小,放空较快;而窄高的Ⅴ型水库,放空库容相对较大,放空时间较长。如 “大
                                                3
                                                                                                      3
              肚子” 的三峡水库,总库容 450.4亿m ,放空时间仅 10d;而窄河谷的锦屏一级电站水库 79.9亿m ,放
              空时间需 70d。
                  因此,工程设计和流域梯级水库群应急管理中,应通过枢纽工程水库特征和放空能力的分析评
              价,赋予其能力相匹配的防灾减灾和应急功能,可以提高流域梯级系统应对突发极端事件的能力。


              5 放空设施设计与启用条件


                  水库放空设施设计研究需要基于水库放空目的,考虑水库放空时来水条件、技术经济指标、启动
              条件、应对突发事件的类型和风险等级等因素,通过多方案的研究比较和分析论证,择优选择放空设
              施设计方案。工程运行中,放空设施的启用,调度和调控优化需要基于应急预案所设定的情景,基于现
              场的实际情况,实时推演预测,跟踪分析评估和做出合理的决策,以最大限度减少和避免灾害损失。
              5.1 放空入库流量 检修放空通常是有计划的。可根据检修要求和水库蓄水安排,分析确定放空时
              间、放空速率和放空水位。放空入库流量可采用检修时段相应的 5年一遇或 10年一遇洪水流量过程。
              应急放空具有很大的不确定性,受强震、暴雨洪水或坝体异常现象等影响,需要及时予以响应。2014

                     8
                —  8 9  —
